東京都
工事の状況
地図で赤く塗り潰した部分をクリックすると、工事の状況が表示されます。
品川駅:北工区(令和6年9月)
既存共同溝撤去(左下は2024年5月時点)
品川駅:南工区(令和6年9月)
路面覆工準備工
品川駅:非開削工区(令和6年9月)
地中連続壁工
(鉄筋籠建込)
品川駅:北工区(令和6年6月)
第一共同溝撤去
品川駅:南工区(令和6年6月)
仮受杭工
掘削工
品川駅:非開削工区(令和6年6月)
地中連続壁工
(鉄筋籠建込)
導坑掘削工
品川駅:北工区(令和6年3月)
軌道下掘削工
品川駅:南工区(令和6年3月)
仮受杭工
薬液注入工
品川駅:非開削工区(令和6年3月)
軌道下掘削
導坑掘削工
品川駅:北工区(令和5年12月)
軌道下掘削工
品川駅:南工区(令和5年12月)
仮受杭工
掘削工
品川駅:非開削工区(令和5年12月)
地中連続壁工
(鉄筋籠建込)
区道部掘削工
品川駅:北工区(令和5年9月)
軌道下掘削工
一次土留工
品川駅:南工区(令和5年9月)
ホーム下薬液注入工
区道部薬液注入工
品川駅:非開削工区(令和5年9月)
軌道下掘削工
地中連続壁工
(鉄筋籠建込)
品川駅:非開削工区(令和5年9月)
立坑掘削工
品川駅:北工区(令和5年6月)
軌道下掘削工
掘削工
品川駅:南工区(令和5年6月)
一次土留工
品川駅:非開削工区(令和5年6月)
軌道下掘削工
地中連続壁工
(鉄筋籠建込)
品川駅:北工区(令和5年3月)
掘削工
地中連続壁工
(鉄筋籠建込)
品川駅:南工区(令和5年3月)
工事桁架設工 完了
仮受杭工
品川駅:非開削工区(令和5年3月)
掘削工
地中連続壁工
(鉄筋籠建込)
品川駅(令和4年12月)
北工区 薬液注入工(削孔状況)
北工区 地中連続壁工(掘削工)
品川駅(令和4年12月)
南工区 工事桁架設工
南工区 軌道下掘削
品川駅(令和4年12月)
非開削工区 仮設立坑掘削工
非開削工区 軌道下掘削工
品川駅(令和4年9月)

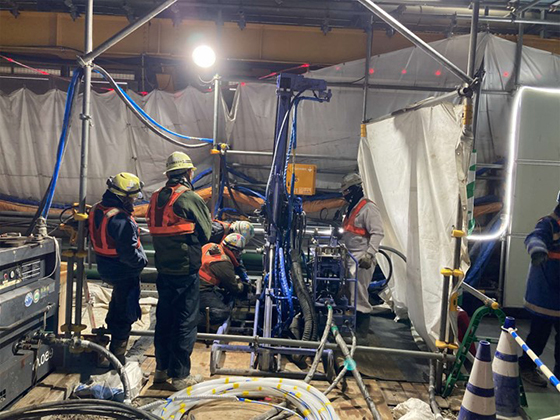

北工区 薬液注入工(注入状況)
北工区 地中連続壁工(掘削工)
品川駅(令和4年9月)
南工区 工事桁架設工
品川駅(令和4年9月)
南工区 路面覆工
南工区 軌道下掘削状況
品川駅(令和4年9月)
非開削工区 掘削工
品川駅(令和4年6月)
北工区 地中連続壁工
(東側・鉄筋かご建込工)
北工区 準備工
(地盤改良状況)
品川駅(令和4年6月)
南工区 地中連続壁工
(西側・鉄筋かご建込工)
南工区 工事桁架設工
品川駅(令和4年6月)
南工区 土留工(西側)
南工区 掘削工
品川駅(令和4年6月)
非開削工区 準備工
(仮設立坑掘削状況)
非開削工区 軌道下掘削状況
品川駅(令和4年3月)
北工区 地中連続壁工
(コンクリート打設工)
北工区 仮設立坑掘削工
品川駅(令和4年3月)
南工区 地中連続壁工
(鉄筋かご建込工)
南工区 工事桁架設工
品川駅(令和4年3月)
非開削工区 軌道下掘削状況
品川駅(令和3年12月)
北工区 地中連続壁工
(鉄筋かご建込工)
北工区 土留め工
(グラウンドアンカー工)
品川駅(令和3年12月)
南工区 土留め工(TBH工)
南工区 路面覆工(架設工)
品川駅(令和3年12月)
非開削工区 軌道下掘削状況
品川駅(令和3年9月)
北工区 ガイドウォール設置工
北工区 土留め工(掘削工)
品川駅(令和3年9月)
北工区 路面覆工(覆工受け部材設置)
品川駅(令和3年9月)
南工区 地中連続壁工(鉄筋かご建込工)
品川駅(令和3年9月)
南工区 路面覆工(架設工)
南工区 仮橋脚工(軌道部)
品川駅(令和3年9月)
非開削工区 軌道下掘削工
品川駅(令和3年6月)
北工区 薬液注入工
品川駅(令和3年6月)
南工区 工事桁架設工
南工区 仮設杭打設工
品川駅(令和3年6月)
南工区 地中連続壁工(掘削工)
品川駅(令和3年6月)
南工区 薬液注入工
品川駅(令和3年6月)
非開削工区 軌道下掘削工
品川駅(令和3年3月)
北工区 地盤改良工
北工区 仮設立坑掘削
品川駅(令和3年3月)
南工区 地中連続壁工(掘削工)
南工区 路面覆工用中間杭建込
品川駅(令和3年3月)
南工区 工事桁架設工
品川駅(令和3年3月)
非開削工区
区道側仮設立坑掘削
非開削工区
JR東日本側仮設立坑掘削
品川駅(令和2年12月)
北工区立坑仮土留め工(TBH工法)
南工区地中連続壁工
品川駅(令和2年12月)
南工区工事桁架設工
非開削工区立坑掘削工
品川駅(令和2年9月)
地中連続壁面工
品川駅(令和2年9月)
非開削工区 立坑掘削工
北工区 立坑掘削工
品川駅(令和2年6月)
立坑掘削工
品川駅(令和2年3月)
一次土留工
地中連続壁工
品川駅(令和元年12月)
地中連続壁工
品川駅(令和元年9月)
仮橋脚構築 杭打ち
品川駅(平成31年3月)
工事桁架設
品川駅(平成30年12月)
路面覆工
品川駅(平成30年9月)
地下駅の地中連続壁工
※道路の一部占用
品川駅(平成30年6月)
地下駅の地中連続壁工
※道路の一部占用
品川駅(平成30年3月)
地下駅の地中連続壁工
※道路の一部占用
品川駅(平成29年11月)
地下駅の地中連続壁工
※道路の一部占用
品川駅(平成29年11月)
工事桁架設
品川駅(平成29年9月)
地下駅の地中連続壁工
※道路の一部占用
品川駅(平成29年6月)
地下駅の地中連続壁工
※道路の一部占用
品川駅(平成28年12月)
地下駅の土留壁工
※道路の一部占用
品川駅(平成28年4月)
支障物(中央分離帯)の撤去工事
※道路の一部占用
第一首都圏トンネル(北品川工区)(令和6年9月)

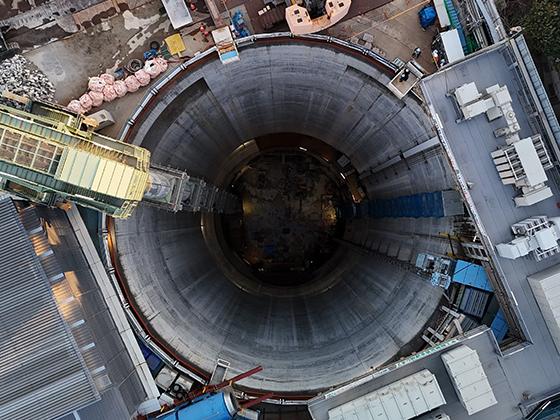

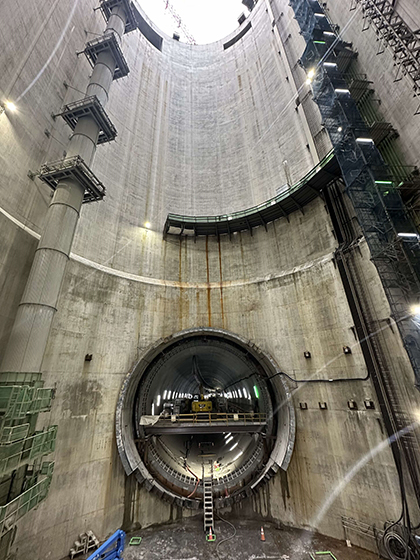

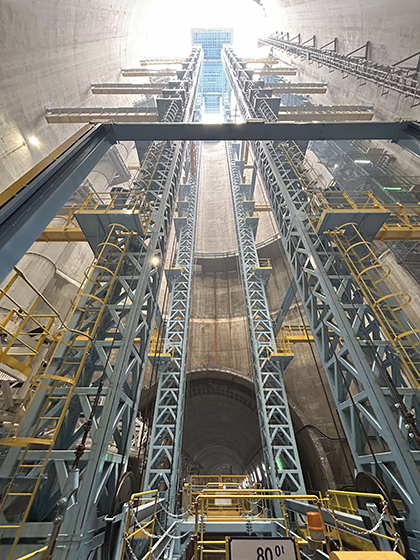

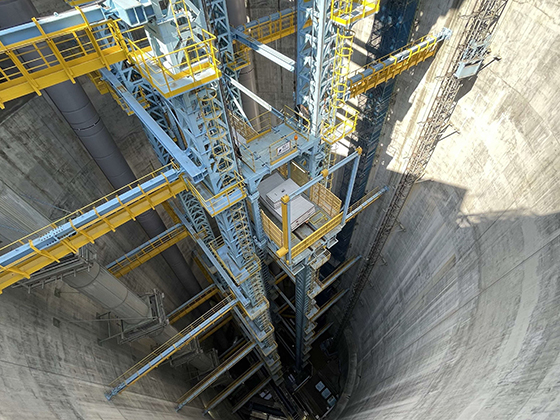

立坑とトンネル

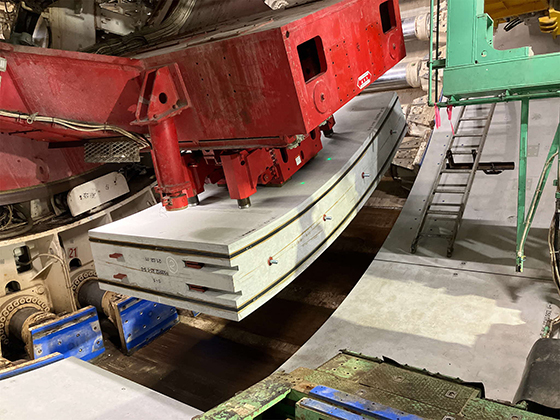

セグメントの組立
第一首都圏トンネル(北品川工区)(令和6年6月)
調査掘進(立坑)

目黒川変電所(令和6年6月)
躯体構築工(地下4階嵩上げコンクリート打設完了)
第一首都圏トンネル(北品川工区)(令和6年3月)

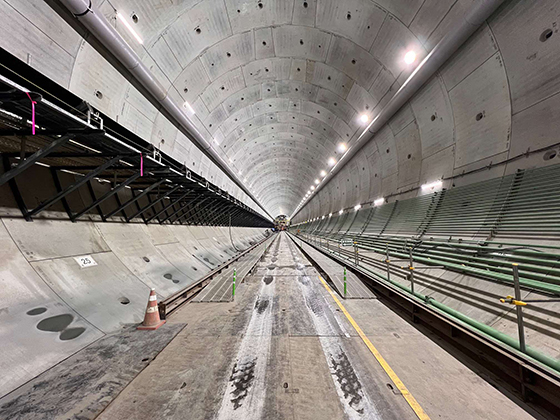

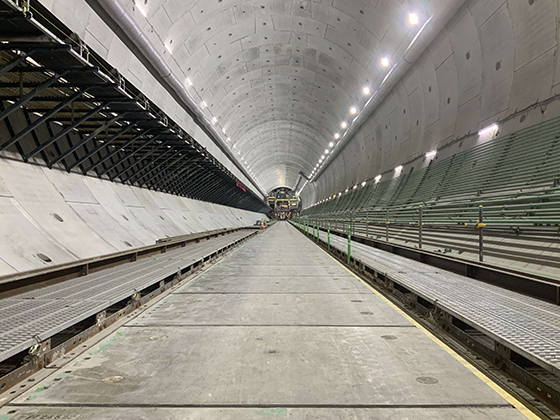

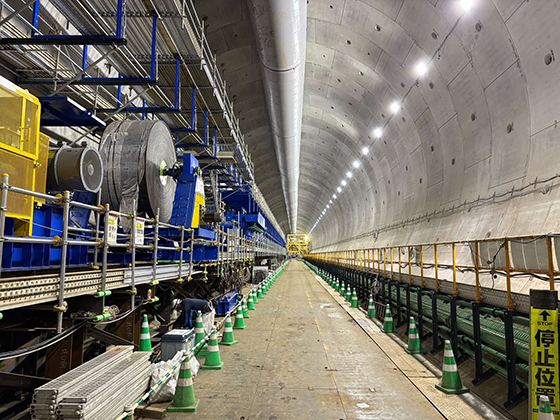

トンネル内部状況(上:上半分、下:下半分)
第一首都圏トンネル(北品川工区)(令和6年3月)
ジャッキを使っての押戻し作業
形状を復元し終えたスキンプレート
目黒川変電所(令和6年3月)
躯体構築工(地下4階嵩上げコンクリート完了)
第一首都圏トンネル(北品川工区)(令和5年12月)

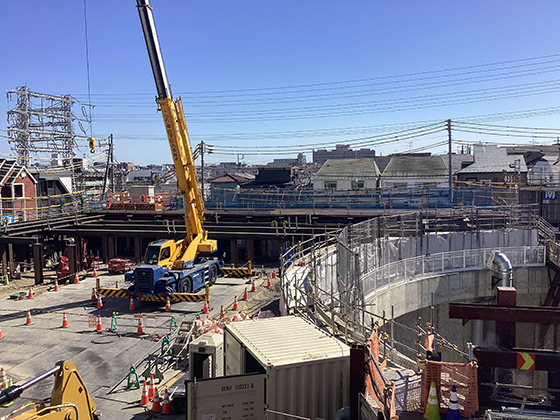

北品川非常口周辺状況
第一首都圏トンネル(北品川工区)(令和5年12月)

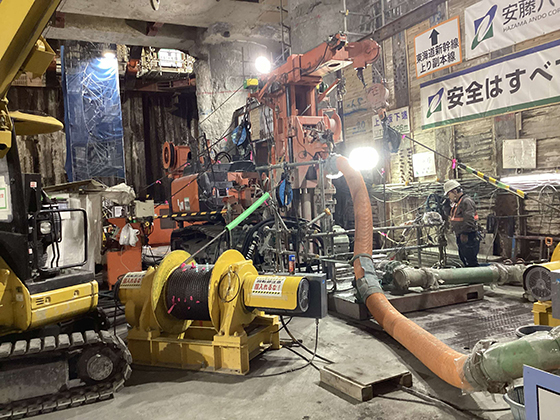

スキンプレート背面の詰まりを除去する作業
ジャッキを使っての押戻し作業
目黒川変電所(令和5年12月)
躯体構築工(地下4階構築完了)
第一首都圏トンネル(北品川工区)(令和5年9月)

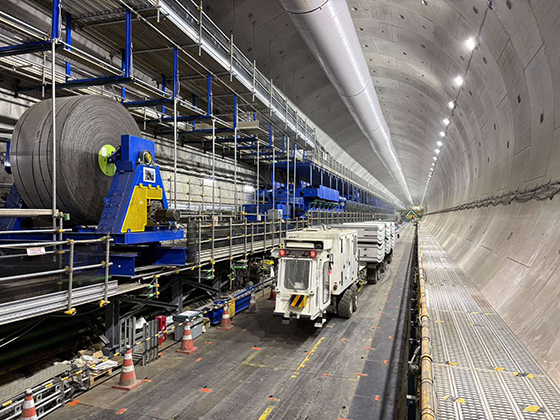

トンネル施工状況
作業床設置
目黒川変電所(令和5年9月)
躯体構築工(地下4階)
第一首都圏トンネル(北品川工区)(令和5年6月)
調査掘進

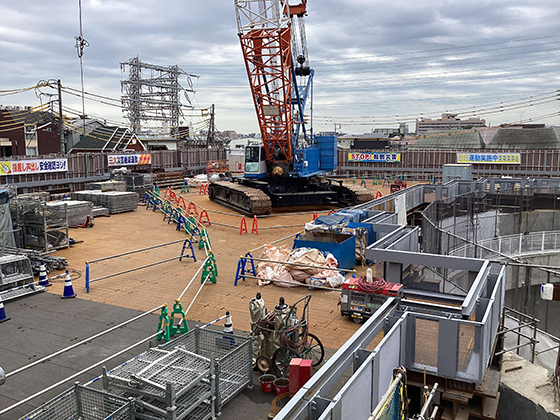

ヤード状況
目黒川変電所(令和5年6月)
躯体構築工(底盤部)
第一首都圏トンネル(北品川工区)(令和5年3月)
添加材注入設備の修繕完了
掘進開始の準備
目黒川変電所(令和5年3月)
躯体構築工(底盤部)
第一首都圏トンネル(北品川工区)(令和4年12月)
全景
第一首都圏トンネル(北品川工区)(令和4年12月)
オープンハウス型説明会の状況
目黒川変電所(令和4年12月)
躯体構築工(底盤部)
第一首都圏トンネル(北品川工区)(令和4年9月)
後続台車の連結完了
目黒川変電所(令和4年9月)
躯体構築工(地下4階)
第一首都圏トンネル(北品川工区)(令和4年6月)
台車等の連結作業の開始
第一首都圏トンネル(北品川工区)(令和4年6月)
スクリューコンベア(2段目)の連結
後続台車(2番目)の連結
目黒川変電所(令和4年6月)
躯体構築工(地下3階)
第一首都圏トンネル(北品川工区)(令和4年3月)
シールドの掘進
シールドの掘進に伴う騒音・
振動の調査
目黒川変電所(令和4年3月)
躯体構築工(地下3階)
第一首都圏トンネル(北品川工区)(令和3年12月)
全景
第一首都圏トンネル(北品川工区)(令和3年12月)
調査掘進の開始
発生土搬送設備の設置
目黒川変電所(令和3年12月)
躯体構築工
第一首都圏トンネル(北品川工区)(令和3年9月)
ヤード全景
発生土積出ヤード全景
目黒川変電所(令和3年9月)
躯体構築工(地下2階)
北品川非常口(令和3年6月)
垂直ベルコンの設置
目黒川変電所(令和3年6月)
躯体構築工(地下2階)
北品川非常口(令和3年3月)

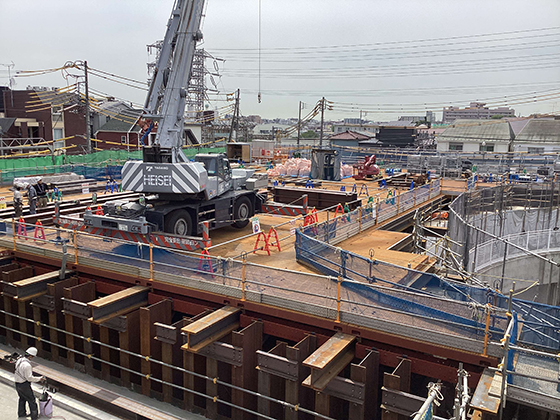

耐圧円筒内に据え付けられた
シールドマシン
発生土積出ヤード
(整備前)
目黒川変電所(令和3年3月)
躯体構築工(地下2階)
北品川非常口(令和2年12月)
シールドマシン組立完了
シールド発進の準備(耐圧円筒の設置)
目黒川変電所(令和2年12月)
全景
躯体構築工(地下2階)
目黒川変電所(令和2年9月)
地下躯体構築
北品川非常口(令和2年9月)
シールドマシン組立
北品川非常口(令和2年6月)
シールドマシン組立
目黒川変電所(令和2年6月)
掘削
北品川非常口(令和2年3月)
シールドマシン(北品川・等々力間用)
目黒川変電所(令和2年3月)
上床版構築
北品川非常口及び変電施設(地下部)(令和元年12月)
北品川立坑本体
北品川非常口及び変電施設(地下部)(令和元年12月)
変電施設上床版構築
北品川非常口(令和元年9月)
非常口躯体構築
北品川非常口及び変電施設(地下部)(令和元年6月)
非常口躯体構築
変電所地下躯体構築
北品川非常口(平成31年3月)
躯体構築工
北品川非常口及び変電施設(地下部)(平成30年12月)
躯体構築工(底版打設)
躯体構築工
北品川非常口及び変電施設(地下部)(平成30年9月)
躯体構築工
(ヤード全景)
躯体構築工
(底版鉄筋組立)
北品川非常口及び変電施設(地下部)(平成30年6月)
変電所地下掘削の準備工
北品川非常口及び変電施設(地下部)(平成30年6月)
非常口内部の掘削完了
北品川非常口(平成30年3月)
非常口掘削
北品川非常口(平成29年12月)
非常口掘削
北品川非常口及び変電施設(平成29年9月)
非常口掘削の準備と変電施設の地中連続壁工
北品川非常口及び変電施設(平成29年6月)
非常口の地中連続壁工
北品川非常口及び変電施設(平成28年12月)
非常口及び変電施設の土留壁工
第一首都圏トンネル(小野路工区)(令和6年9月)
調査掘進
第一首都圏トンネル(小野路工区)(令和6年6月)
調査掘進
第一首都圏トンネル(小野路工区)(令和6年3月)
調査掘進
第一首都圏トンネル(小野路工区)(令和5年12月)
小野路非常口周辺状況
調査掘進
第一首都圏トンネル(小野路工区)(令和5年9月)
調査掘進
セグメントの組立
第一首都圏トンネル(小野路工区)(令和5年6月)
発進の準備
第一首都圏トンネル(小野路工区)(令和5年3月)
発進の準備
第一首都圏トンネル(小野路工区)(令和4年12月)
シールドマシン内部状況
第一首都圏トンネル(小野路工区)(令和4年9月)
ヤード状況
仮組セグメントの設置
第一首都圏トンネル(小野路工区)(令和4年6月)
全景
土砂ピットの整備
第一首都圏トンネル(小野路工区)(令和4年3月)
シールドマシンの内部の様子
垂直ベルコンの設置
第一首都圏トンネル(小野路工区)(令和3年12月)
シールドマシン組立完了
第一首都圏トンネル(小野路工区)(令和3年9月)
ヤード全景
シールドマシン組立工
小野路非常口(令和3年6月)
シールド発進準備工
防音設備の設置
小野路非常口(令和3年3月)
シールドマシン
(小野路・神奈川県駅(仮称)間用)
シールドマシン
組立の準備工
小野路非常口(令和2年12月)
立坑本体の完成
小野路非常口(令和2年9月)
ニューマチックケーソン工
小野路非常口(令和2年6月)
ニューマチックケーソン工(コンクリート打設)
小野路非常口(令和2年3月)
ニューマチックケーソン工
小野路非常口(令和元年12月)
ニューマチックケーソン工
小野路非常口(令和元年9月)
ニューマチックケーソン工
小野路非常口(令和元年6月)
ニューマチックケーソン工(沈下・掘削)
小野路非常口(平成31年3月)
ニューマチックケーソン工(躯体構築工)
小野路非常口(平成30年12月)
ニューマチックケーソン工(躯体構築工)
小野路非常口(平成30年9月)
ニューマチックケーソン工(躯体構築工)
小野路非常口(平成30年6月)
ニューマチックケーソン工(底版構築完了、ケーソン設備設置工)
小野路非常口(平成30年3月)
ニューマチックケーソン工(底版構築)
小野路非常口(平成29年12月)
ニューマチックケーソン工(底版構築)
小野路非常口(平成29年9月)
ニューマチックケーソン工(準備工)
小野路非常口(平成29年6月)
ニューマチックケーソン工(準備工)
小野路非常口(平成29年5月)
ヤード造成
小野路非常口(平成28年12月)
ヤード造成とヤード進出入路整備
東雪谷非常口(令和6年9月)
覆工架台支持杭打設
東雪谷非常口(令和6年6月)
支障物撤去
東雪谷非常口(令和6年3月)
支障物撤去
東雪谷非常口(令和5年12月)
東雪谷非常口周辺状況
シールド開口部(品川方)
東雪谷非常口(令和5年9月)
躯体構築工(上部側壁)
東雪谷非常口(令和5年6月)
躯体構築工(下部側壁)
東雪谷非常口(令和5年3月)
躯体構築工
躯体構築工
(コンクリートの打設)
東雪谷非常口(令和4年12月)
躯体構築工
東雪谷非常口(令和4年9月)
躯体構築工(鉄筋組立)
シールド準備工
東雪谷非常口(令和4年6月)
全景
底盤コンクリート打設完了
東雪谷非常口(令和4年3月)
非常口内部掘削工完了
下床版構築工
東雪谷非常口(令和3年12月)
非常口内部掘削工(全景)
非常口内部掘削工
東雪谷非常口(令和3年9月)
非常口内部掘削工(全景)
東雪谷非常口(令和3年6月)
立坑の掘削開始
東雪谷非常口(令和3年3月)
地中連続壁工の完了
東雪谷非常口(令和2年12月)
地中連続壁工(全景)
東雪谷非常口(令和2年9月)
地中連続壁工(コンクリート打設)
東雪谷非常口(令和2年6月)

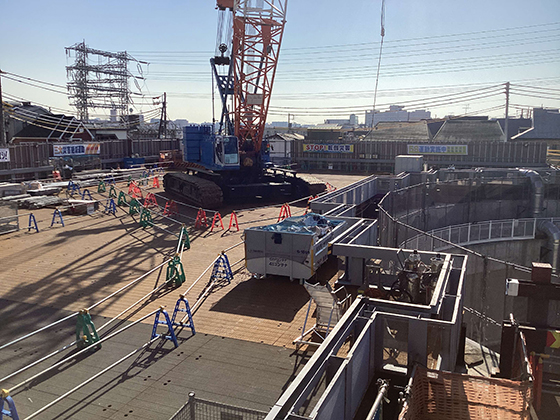

地中連続壁工(鉄筋かごの建込み)
東雪谷非常口(令和2年3月)
地中連続壁工
東雪谷非常口(令和元年12月)
地中連続壁工(準備工)
東雪谷非常口(令和元年9月)
地中連続壁工(準備工)
東雪谷非常口(令和元年6月)
地下設備棟土留壁工
東雪谷非常口(平成31年3月)
地下設備棟土留壁工
東雪谷非常口(平成30年12月)
地下設備棟土留壁工
東雪谷非常口(平成30年9月)
準備工(支障物の撤去)
東雪谷非常口(平成30年6月)
準備工(支障物の撤去)
上小山田非常口(令和6年9月)
ニューマチックケーソン工
(仮設物撤去)全景
ニューマチックケーソン工
(仮設物撤去)近景
上小山田非常口(令和6年6月)
ニューマチックケーソン工
(仮設物撤去)全景
ニューマチックケーソン工
(仮設物撤去)近景
上小山田非常口(令和6年3月)
ニューマチックケーソン工
(掘削完了)全景
ニューマチックケーソン工
(掘削完了)直上
上小山田非常口(令和5年12月)
施工ヤード周辺状況
上小山田非常口(令和5年9月)
ニューマチックケーソン工(躯体構築)
上小山田非常口(令和5年6月)
ニューマチックケーソン工(躯体構築)
上小山田非常口(令和5年3月)
ニューマチックケーソン工
(掘削)
ニューマチックケーソン工
(遠隔操作による掘削作業)
上小山田非常口(令和4年12月)
施工ヤード周辺状況
上小山田非常口(令和4年9月)
工事用道路完成状況
上小山田非常口(令和4年6月)
ニューマチックケーソン工(掘削)
工事用道路整備工
上小山田非常口(令和4年3月)
ニューマチックケーソン工(全景)
工事用道路整備工
上小山田非常口(令和3年12月)
ニューマチックケーソン工(艤装状況)
上小山田非常口(令和3年9月)
全景
上小山田非常口(令和3年6月)
ニューマチックケーソン工(全景)
上小山田非常口(令和3年3月)
全景
ニューマチックケーソン工
(側壁構築)
上小山田非常口(令和2年12月)
ニューマチックケーソン工(底盤完成)
上小山田非常口(令和2年9月)
ニューマチックケーソン工(底版構築)
上小山田非常口(令和2年6月)
ニューマチックケーソン工(底版構築)
上小山田非常口(令和2年3月)
ニューマチックケーソン工(準備工)
上小山田非常口(令和元年12月)
ニューマチックケーソン工(準備工)
上小山田非常口(令和元年9月)
ニューマチックケーソン工(準備工)
上小山田非常口(令和元年6月)
ヤード整備工
上小山田非常口(平成31年3月)
ヤード整備工
この地図は、国土地理院長の承認を得て、同院発行の100万分の1 日本、50万分の1 地方図、数値地図200000 (地図画像)、数値地図50000 (地図画像) 及び数値地図25000(地図画像) を複製したものである。(承認番号平28情複、第177号)
